裝修小白無論有多忙,請一定要了解清楚裝修流程!不管是自裝、半包,還是全包,請一定要了解裝修流程。否則很容易被裝修公司或工人忽悠,更容易由于不懂裝修流程,銜接不到位,材料準備不及時拖延工期。美然君整理了一份人人都能看得懂的裝修詳細流程,裝修主要分幾個主要階段:需求確認階段、準備階段、施工階段、安裝階段、軟裝階段和入住階段,接下來我們就挨著走一遍。ㄇ胺礁吣埽ㄗh大家先收藏再看哦)
裝修我們通常會找裝修公司,但他們定位不同,擅長不同的裝修方式和風格,不是所有的都適合你。如果你正準備裝修,前往公眾號菜單欄【公司推薦】為你免費匹配最適合的裝修公司。 一、需求確認階段 “只有需求清楚了,裝修才能有計劃的有序進行” 1. 裝修前,必須想清楚自己和家人的居住需求和生活方式 這主要是使用功能上的規劃,必須要考慮家里要住哪些人,有哪些功能上的需要,比如有小孩兒,是否需要一個書桌或者辦公桌,要不要爬行區和游樂區啥的,如果有老人,是喜歡在客廳還是在臥室看電視等。  2. 要想清楚是否需要找設計師
其實很多人都比較糾結到底要不要找設計師,其實啊,排除預算因素,主要是看你自己的設計能力和精力,設計師除了為你設計方案,還會涉及到材料啊,工藝等方面的工作。但美然君建議對于普通業主來說,最好是請個設計師,自己多表達自己的需求,輔助設計。
3. 找靈感,找到自己喜歡的裝修風格
多花時間去網上看效果圖,看得越多,你就越清楚自己喜歡什么樣的風格,貼近你最想要的家的樣子,甚至對很多方式也都Get到了。
裝修我們通常會找裝修公司,但他們定位不同,擅長不同的裝修方式和風格,不是所有的都適合你。如果你正準備裝修,可以多到當?shù)氐难b修公司考察一下裝修公司的實力,包括設計、施工質量、材料品牌,是否符合您的需求。
二、裝修準備階段 “準備階段最重要的就是預算報價,因為裝修第一個坑就是價格坑,被坑了高價,擱誰也不樂意;但是低價營銷陷阱又得時刻提防,所以一定要提前了解行情,心中有底,與裝修公司談判才能不被套路!” 1. 收房驗房
需要詳細檢查屋內每個空間的細節,有時間可以自己學習準備好工具驗收,想省事兒一點也可以找專業的驗房機構或者裝修公司,一些裝修公司有免費驗房的服務。

2.選擇裝修方式 清包/半包/全包/,選擇一種最適合自己的裝修方式,這里只簡單介紹一下: 清包:人工 ------裝修公司出人工,所有材料由業主購買,現在這種方式基本絕跡了。 半包:人工+輔材 ------業主選擇比較多的一種方式,業主購買主材,選擇比較廣。 全包:人工+主材+輔材 ------俗話說的掃地出門,業主省心。 總之:遵循一個簡單原則,預算有限,但有精力有時間選擇半包,有錢,沒有時間和精力選擇全包 3.想好選擇裝修公司or施工隊 約3-4家裝修公司上門量房,看方案看報價作對比,如果選擇施工隊的話,更需要去考察工地,評估工藝、售后等風險問題。其實都存在這樣的風險,只是施工隊風險可能會更大一點。 4.與設計師溝通需求 這一步看似沒啥事兒,其實很多人都做不好。這需要我們在設計階段前梳理好的需求,毫無保留的說給設計師,并且想盡一切辦法確保他聽懂了你的要求。這里需要特別注意,每個人的想法都比較局限,有經驗的設計師也一樣,所以建議溝通需求的時候就落到實處。讓設計師出個平面方案,一來可以看看設計師實力怎么樣,二來看看溝通起來是不是順暢,能否明白你的需求,最重要的是可以結合設計師的想法,我們綜合考慮。
5.敲定是否安裝中央空調,地暖和新風 中央空調、地暖和新風需要在拆除,水電階段需要安裝,如果需要,裝修前就要想好。 6. 確定臺盆類型 改水電前需要確定臺盆采用墻排還是地排。 7. 確定花灑、浴缸、馬桶、燈具、開關插座數量 改水電前需要確定位置和數量,是否需要預埋。 8. 全屋凈水系統 是否需要前置過濾器+中央凈水器+直飲機+管線機。 9. 確定裝修方案 與設計師或者設計公司確定好裝修方案。 10. 定好大致裝修總預算 確定好裝修總花費,細致到每個空間和每個小項的花費。
11. 確認好裝修圖紙 與設計師或者設計公司確定好裝修圖紙:平面規劃圖,墻面改建圖、地面材質圖、插座開關圖等等。
12. 確定好裝修合同 與裝修公司或施工隊確定好裝修合同,注意合同細節,包含項目,所用材料品牌、型號,以及售后保障等,以防貓膩。 13. 申請安裝燃氣表 預約后10-15個工作日才可以上門安裝。 14. 辦理裝修許可證 房產證,整本正頁都要拍,業主身份證正反面,墻體改動方案,施工圖圖紙,電工證件,裝修公司資質(每個地方要求可能會不同) 15.與鄰居打個招呼 裝修時,會有特別大的噪音,為了鄰里和諧,還是與鄰居打個招呼最好,特別是樓上樓下已經入住了。這樣準備階段就完成了,可以進入施工階段了,施工階段會遇到更多的細節問題,一不小心就踩坑,而且很多是無法挽回的,這個時候,抱團避坑,就是一個非常不錯的選擇! 三、裝修施工階段

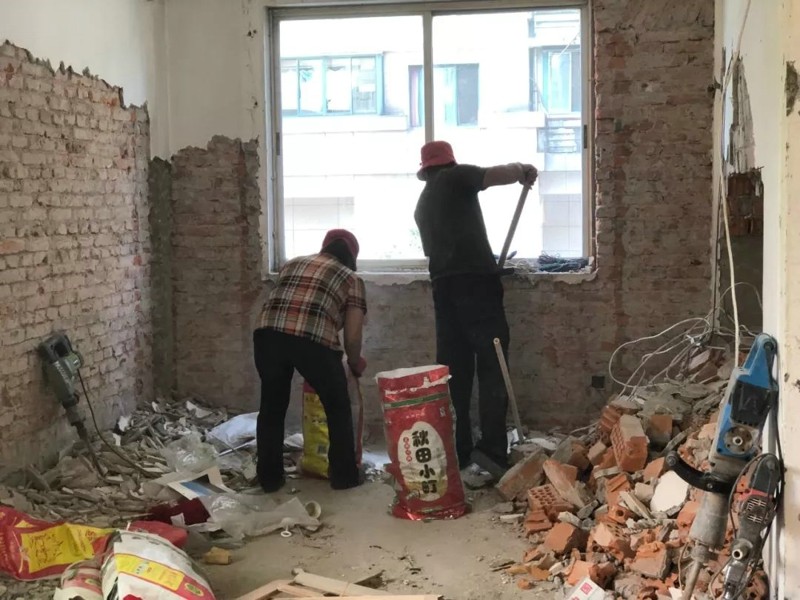

1. 拆改階段 原材料進場驗收:主要驗收材料的品牌、型號和數量(半天) 拆改交底:再次確認敲墻位置,工長交代技術方案(半天) 主體拆改:不能敲承重墻,不能太大力硬砸,如果沒有時間一直在場,一定要把要敲的墻體向敲磚師傅交代清楚,可以用粉筆圈出來,以免施工師傅敲錯墻,造成不必要的損失(2-5天)。
新建墻體:盡量使用輕體磚,砌完記得掛網;如果有壁掛的柜體或者洗衣機,記得加固處理(2-5)天。 門窗拆改:不是必做項,注意保護好房屋結構不被破壞,需要進行加固(1-2周) 2. 測量 測量新風,中央空調點位:新風柜式機可以與家具進場同時安排,其他的一般水電做完之后過來安裝,這個節點過來看打拆后的現場,測量后出規劃方案(約1周) 初次測量櫥柜,其他定制類家具可預約上門:廚房水電圖是由櫥柜公司提供的,拆改完成前需要拿到廚房水電圖。浴室柜等定制類家具預約上門(1天) 3. 清理垃圾 拆除的垃圾清運費要與裝修公司協商好,一般裝修公司說免清運費是指負責運到物管在小區指定的位置,不包括垃圾外運,垃圾外運一般由物管負責(半天) 4. 重點購買物品
預定防盜門/窗:一般需要提前半個月訂做,定制窗的時間大致需要一個月,為了保證財產或者趕上雨季裝修,最好拆除完成后安裝好門窗(提前半個月)。
預定廚衛設備:廚衛用品早點訂購,是為了精確尺寸,也可以從一個角度去反推插座數量和插座高度是否正確,避免后續遺憾。但注意,所有的預定產品先別急著搬回家里,會特別礙地方(現貨)。
5. 水電改造 水電交底定位:集合櫥柜、空調、地暖、集成灶、中央凈水系統廠家,確定使用方式和擺放位置,一起進行水電定位,由廠家和水電工進行水電交底,用筆在墻上做好記號,有圖有序號(1天)。 水電改造施工:電路改造,做完電路后,一定要問施工方要一份電路布置圖,檢修或者在墻上釘釘子時,可以防止電線被打壞;水路改造:“走頂不走地”,施工前注意保護下水口,做完改造后記得做水管打壓測試,避免開橫槽(1-2周) 水路電路驗收:檢查管道是否橫平豎直(根據情況,走直線也可),漏電開關是否安裝正確(1天)
安裝擋水條:提早安裝的話,可以徹底把擋水條的底部封起來,接下來做防水的時候,也可以把淋浴擋水條的底部給刷上,這樣就能更好的避免滲水(半天)。

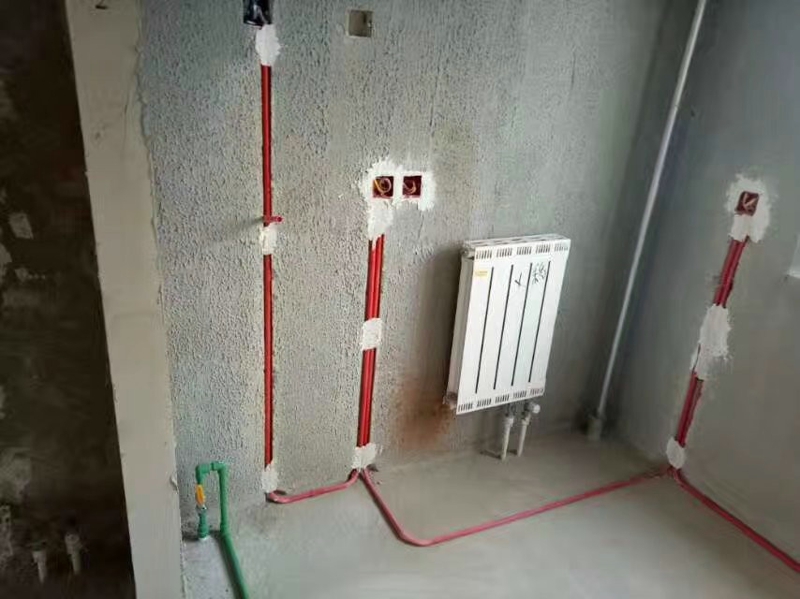

安裝地暖:地暖在墻體改造和水電改造完畢后鋪設最合適,地暖回填以后就不能對進行開槽或?qū)w進行改動,否則會破壞地暖(3-7)天。
封閉安裝窗戶:要把窗框裝好,不然瓦工貼磚的時候沒法收口,安裝窗戶的時間應該是水電工鋪設電線前(1天)。
安裝新風/中央空調:前期做好的測量方案,在水電完工后新風和中央空調應該同時裝(1-2天)。
購買水泥、砂漿、瓷磚、收邊條、石材、地漏等:瓦工開工第一天就要用到,鋪貼瓷磚時同時讓瓦工安裝地漏(現貨提前準備就行)。
防水處理:涂刷2-3次,不能出現砂眼和氣泡,衛生間防水的高度也是有講究的,最好2.4米高(1-2天)

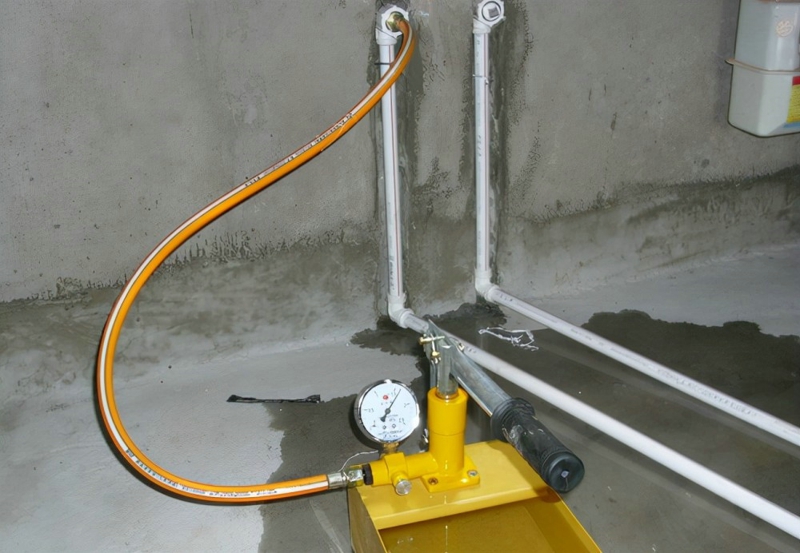

衛生間蓄水試驗:不能低于48小時,最好能去樓下檢查一下(2天以上)

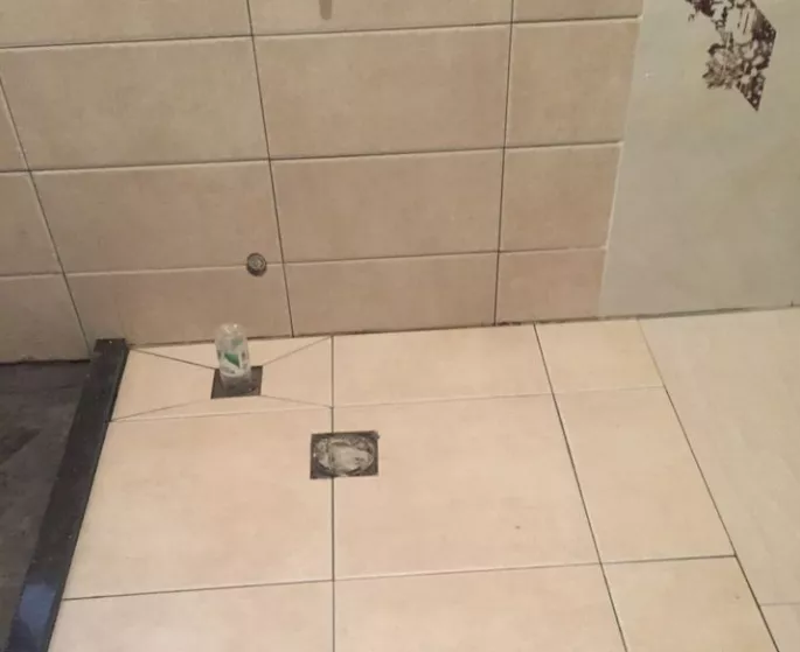

6. 瓦工階段 封閉陽臺:瓦工進場后,陽臺墻地磚鋪貼前需完成封閉陽臺 地面找平:根據施工要求對地面進行找平 墻面補平:補平拆除和做水電施工時挖出的洞孔 做地漏和門檻石:鋪磚時同時安裝好地漏,注意地漏安裝的高度,注意排水。 預排瓷磚:如果有特殊鋪貼的情況,需要提前預排 鋪貼瓷磚、地磚和貼腳線:記得預留3-5塊,不合格或者破損需要更換
門窗填縫:不填好,窗戶容易漏水 包管:記得預留檢修口,以便日后維修管理,對噪音在乎還需要加隔音棉 安裝防盜門:等瓦工進場后拆裝同步,裝好了就讓瓦工師傅把砂漿灌好 安裝浴缸、洗手盆和蹲便器:浴缸需要瓦工做靠邊處理,蹲便器需要在鋪貼瓷磚之前做好 安裝窗臺石:刷漆前安裝窗臺石,可以防止墻面受潮 燃氣管道改線:瓷磚鋪貼完,櫥柜安裝前,做好燃氣管道改線,注意有些地方不允許改線 需要重點購買物品:購買木工所需材料,準備好木材和飾面板等,提前訂好入戶門,制作周期比較長,確定好把門的配件,門鎖,門吸等一并確定。訂好木地板,木工下個階段會用到,有的木地板廠家包安裝。 測量工作:測量廚衛吊頂開口位置及孔徑,排氣管,煙道若從吊頂走,需要安裝排氣管道;櫥柜定制家具復尺,確認水槽尺寸,需要注意產品生產周期和安裝時間,如果要吊頂,最好等吊頂完成過后定制家居在復尺。 7.木工階段: 美縫:貼好瓷磚后一周施工,盡量不要在潮濕和雨天環境中施工 木工材料進場及驗收:注意木材,飾面板到達施工現場后,要存放于通風,干燥的室內,并注意防潮 吊頂施工:記得預留燈具、排氣扇孔位及檢修口 飾面板安裝:在進行飾面板安裝之前,至少要刷三遍底漆 現場木工制作:如衣柜/玄關柜等,注意釘眼和樹疤處理,一定要多做抽屜 安裝窗簾盒:注意窗簾盒的長寬高尺寸 安裝門:室內門一般是刷漆過后在安裝,但是木工要做隱形門,這個階段就需要現場做
木地板安裝:需要吊頂、內墻面、門窗安裝才能進行
木工驗收:注意縫隙、結構、破損、轉角、拼花、釘眼
安裝施工:安裝熱水器、埋墻花灑,在排水電時,就要提前把熱水器的位置給定好,熱水器半包的話要先安裝
準備好燈具:主意色值差,自己的偏好,家人需求和應用場景等
預先買好墻紙和壁紙:墻紙和壁紙在油漆階段就會用到了
8.漆工階段: 漆工材料進場驗收:注意材料是否環保,包裝與生產日期,品牌和型號等 墻面基層處理:要盡可能保證墻面無屋浮土和浮塵 刮膩子:至少刮兩次,每遍膩子間隔最好2個小時 刷乳膠漆:乳膠漆一遍就可以,按空間順序涂刷 貼壁紙刷面漆:涂刷兩邊以上,每遍間隔2-4小時 重點物品購買:提前購買重點建材,如開關插座,衛浴隔斷,天花板區域,浴霸兩把,鋁扣板,陽臺區域用品,如晾衣桿,陽臺柜等 9.安裝階段
廚衛集成吊頂:工期不緊可以等廚衛完全做好,這樣比較衛生,不然安裝過后很難清理
櫥柜+油煙機+地柜安裝:五金潔具安裝,五金一般在大件產品加裝完后,在加裝
窗簾桿+晾衣架安裝:先不要安裝窗簾,安裝開關插座,注意不要漏裝和裝錯位置
燈具安裝:燈具安裝最重要的是牢固
定制柜安裝:安裝前注意驗貨,安裝的時候要注意對其他位置保護,安裝完成后與設計師對照效果

馬桶安裝:馬桶安裝比較容易,一般買回來過后自己安裝或者工人師傅安裝都行 淋浴隔斷安裝:做好防水,按照要求在玻璃的側面或下方安裝好吸水條或擋水膠條 埡口和窗套安裝:先安裝好室內房門,在裝定制柜子等 補漆:安裝完補漆,查漏補缺 重點購買物品:軟裝,家具中小家電,可以見縫插針或根據促銷節點購買 10.軟裝階段: 家具、窗簾、紗窗、所有家電,裝飾品,原則上按照先大件再小件的順序進場,裝飾品甚至可以等入住后在慢慢添置。
11.準備入住階段: 開荒保潔:注意檢查門窗勾縫,抽屜內購,這里最容易堆積粉塵 通風去甲醛:先用甲醛檢測儀測量指數,每個月都測一次,等到指數值下降到安全值在入駐最好。 開通電視網絡:去辦理電視、網絡等手續 開通燃氣 恭喜恭喜,你已經了解裝修的全部流程,這下對裝修應該不那么陌生了吧,建議點贊收藏哦,到時候有不太清楚的地方,可以撥打美然裝飾客服電話4008-072750或聯系網站客服咨詢相關事宜。
|
